雄安新區啟動區復鴻A環開關站投運 首座“雙花瓣”網架筑牢供電防線
人民網雄安11月29日電 11月28日20時10分,配電運檢班向調度回令:“復鴻A1開關站合上復鴻A1-Ⅱ線514開關,執行完畢,經確認線路已帶電、電壓電流正常。”隨著最后一項調度指令執行完畢,雄安新區啟動區首座“雙花瓣”網架——復鴻A環開關站正式完成切改投運,標志著啟動區電網建設邁入高可靠性供電新階段。

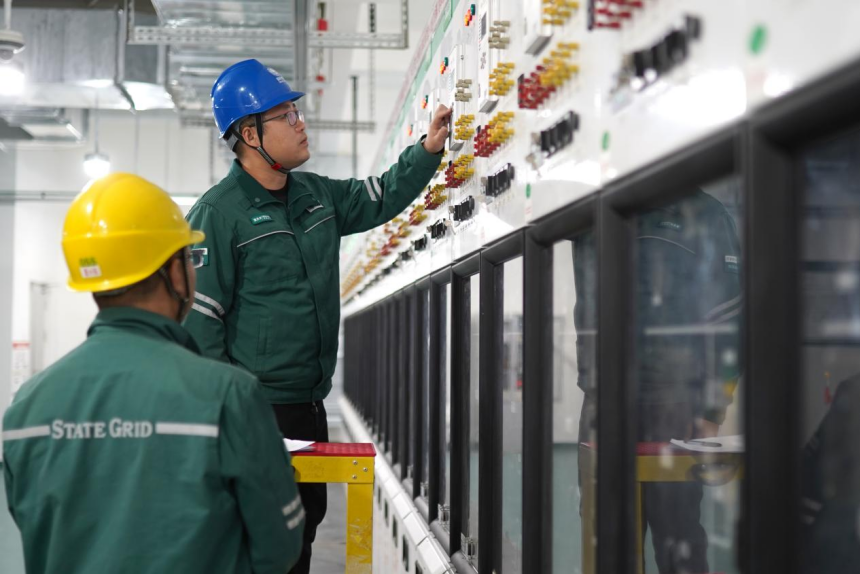

11月25日,供服中心張天宇在復鴻A2開關站進行電壓耐壓試驗。國網雄安新區供電公司供圖
作為啟動區電力網架的核心樞紐,復鴻A環開關站肩負著雄安圖書館與體育中心兩大重要公共服務設施的供電保障重任。其中,雄安圖書館作為新區首個城市級公共文化地標,是區域知識傳播與人文交流的核心載體﹔體育中心則是具備國際賽事承辦能力的綜合性場館,承擔著全民健身與大型賽事活動保障的關鍵功能。
據了解,在過渡建設階段,該環網由啟動區1號移動站及羊定移動站臨時供電。隨著220kV復興變電站及110kV鴻漸變電站相繼投運,上級電源順利切改至兩座新建變電站,構建形成啟動區首個“雙花瓣”網架結構,供電可靠性提升至99.9999%,線路聯絡率與“N-1”通過率均達100%,全面實現毫秒級自愈與秒級故障隔離。此次網架升級顯著增強區域供電韌性,將為區域重要公共服務設施穩定運行提供堅實電力支撐,有力保障新區功能疏解與重大活動開展。
此次復鴻A環開關站遷改工程自10月28日啟動,歷時一個月於11月28日全面竣工,涵蓋電纜驗收、設備調試及送電投運等多個關鍵環節。國網雄安新區供電公司累計投入運維人員112人次,全程高效推進工程實施,充分檢驗了配網運維團隊的專業能力與協同作戰水平。

11月28日,供服中心張天宇在復鴻A2開關站進行光差保護向量檢查。國網雄安新區供電公司供圖
在電纜驗收環節,一次專業人員順利完成4回10kV電纜共7.69裡的遷改任務,對18個電纜中間接頭制作實施全過程旁站監督,並嚴格開展電纜耐壓試驗與震蕩波試驗,確保絕緣性能完全符合投運標准。設備調試階段,二次專業人員系統完成173套保護定值的整定計算與在線修改,精准優化保護邏輯配置,為網架可靠運行筑牢技術基礎。送電投運期間,運維人員嚴格執行調度指令與安全規程,規范完成倒閘操作、核相試驗等各項任務,多次持續奮戰至深夜,以扎實的專業功底和嚴謹的工作作風保障了工程圓滿收官。
國網雄安新區供電公司相關工作人員表示,下一步,公司將持續推進啟動區重點區域網架優化工程,加快“雙花瓣”網架在宣武醫院、科創中心、電信產業園等關鍵區域的覆蓋進度,以高標准網架建設筑牢啟動區電力生命線,為雄安新區高質量發展提供強勁電力保障。(劉曉晗、賈濱宇)
